淺談室內分布系統的組成與建設流程
山西分公司 張月星
隨著我國移動事業的不斷發展,網絡建設逐漸深化,室外區域廣覆蓋已經基本完成,由于物體阻擋(包括:隔墻阻擋、樓層阻擋、家具和障礙物阻擋、厚玻璃阻擋、火車車廂內、電梯內)的原因,室內信號存在盲區和不穩定問題,解決室內手機信號的問題迫在眉睫,建設室內分布覆蓋逐漸成為運營商關注的重點,建設室內分布系統是改善網絡深度覆蓋的重要手段。所以近幾年來室內分布項目受到了運營商大力推廣。
室內覆蓋系統的原理就是利用室內天線系統將移動基站的信號均勻分布在室內每個角落,從而保證室內區域擁有理想的信號覆蓋。
1、室分工程的組成部分
室內分布系統是由
①信號源:是指饋入分布系統信號的設備,如宏基站、微基站、射頻拉遠單元,直放站等類型的設備,信號源饋入分布系統的信號都是射頻信號。

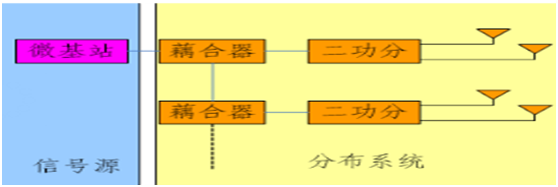

②分布系統:饋線,功分器,耦合器,室內天線等器件組成。

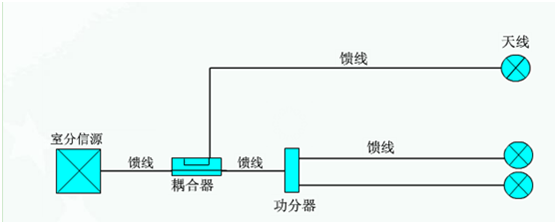

作用就是將移動基站信號均勻分布在室內每個角落,從而保證室內區域擁有理想的信號覆蓋。

信源:為室內系統的信號來源,一般為RRU(射頻拉遠單元(Radio Remote Unit)、光纖直放站等。RRU是在遠端將基帶光信號轉成射頻信號放大傳送出去。


饋線:用于傳輸射頻信號,一般有二分之一饋線,八分之七饋線

功分器:功分器全稱功率分配器,是一種將一路輸入信號能量分成兩路或多路輸出相等或不相等能量的器件,也可反過來將多路信號能量合成一路輸出,此時可也稱為合路器 。用于均等分配信號,有二功分器,三功分器。

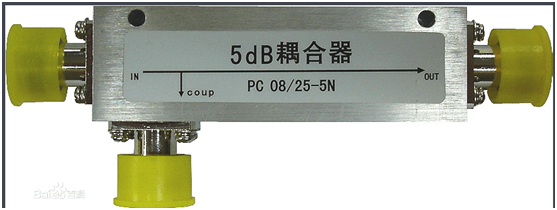

耦合器:在微波系統中, 往往需將一路微波功率按比例分成幾路, 這就是功率分配問題。實現這一功能的元件稱為功率分配元器件即耦合器, 主要包括: 定向耦合器、 功率分配器以及各種微波分支器件。 用于不均等分配信號,有5DB耦合器,6 7 10 15耦合器等.

天線:用于把射頻信號轉化為電磁信號,一般有吸頂全向天線,壁掛定向天線。
2、室分項目的建設流程。
1、招投標
運營商基本每兩年組織一次室分項目的招投標,招投標也是是室分項目施工*普遍的模式,即運營商統一招投標之后,甲方提供設備和主材的模式運行,一般情況下只有參加招投標,取得中標以后,運營商劃分一部分區域給乙方,然后乙方根據自己的中標區域,來選址報送甲方,在立項審批。
如果不是中標單位(像咱們許多分公司)可以選擇掛靠運營,首先選擇好小區,確定這個小區是不是運營商所規劃的室分區域,然后就是盡快與小區物業或者開發商簽訂通信建設合作協議。一般情況下只要和物業簽訂了合同,而本小區又是運營商必建站點,我們就具備了主動權,然后和小區所在的區域中標單位商談掛靠協議。
2、立項
基本拿到小區的物業合同之后,就能申請立項了,每家運營商的立項流程不太一樣,但基本都是大同小異,首先是報備到所在區域的主管,然后主管會根據當年運營商室分項目的投資情況來具體立項,立項完成之后,有了項目編號,就能領料施工了。
3、施工
1.施工前準備工作
現場的考察:結合現場的特點,安排施工人員及相應的機具設備。
材料的準備:檢測領取材料的外觀質量、核對出廠質量合格證明書、核對數量、核對圖紙、確定掛放設備位置、協調小區取電位置 、協調線路人員布放光纜并確定位置
2、綜合布線施工
2.1 樓內饋線網線施工
n 接到設計院施工圖后,做好現場勘察,與小區的相關負責人聯系,了解相關設備的位置布放和單元區域的走線情況。
n 具體掌握客戶和小區關于外線的接入辦法,已便隨時和小區管理人聯系,保證工作期間的施工順利進行。
2.2現場穿線
n 檢查線槽是否和圖紙上的點位對應,檢查天花板和地下的線槽有無改動,確保穿線的順利,一切沒有問題后開始穿線。
n 按照施工圖對應的點位貼好標簽,其中包括跳線標簽、配線架標簽、面板標簽,提供給客戶一個便于管理的點位圖,機房的電子方位圖。
2.3電源線施工
n 和小區協調拉取電源線的位置,制定敷設計劃,核定電源的規格,型號,電壓等級及電纜絕緣。電纜外觀檢查,須有出廠合格證,外表絕緣層完好,無機械損傷,扭曲現象。
n 電源線 需套PVC管,用線釘固定牢固。
3,驗收、審計
項目完工以后,做驗收資料,然后監理組織驗收,參加驗收的單位有運營商本部人員、維護人員、監理,驗收的項目達到設計覆蓋要求即可。驗收完成后,乙方根據施工的工程量報審,填寫報審表,做竣工決算,然后審計單位會到施工現場審計工程量,出審定單,然后就是開票、回款。
以上就是整個室分項目的流程,期間*關鍵的環節就是立項,期間需要協調的部門和單位也比較多,如果我們想在某小區建設室內覆蓋,首先是把這個小區的物業合同簽訂下來,和小區物業建立關系,然后在網絡發展部、網絡優化部門等部分運作,基本三方都配合的情況下,立項就沒問題了。
2016年11月16日
